国网湖南超高压输电公司:宾金线停电检修如火如荼进行中

来源:红网 作者:刘辉军 编辑:贾迪 2023-01-05 15:41:42
时刻新闻
—分享—

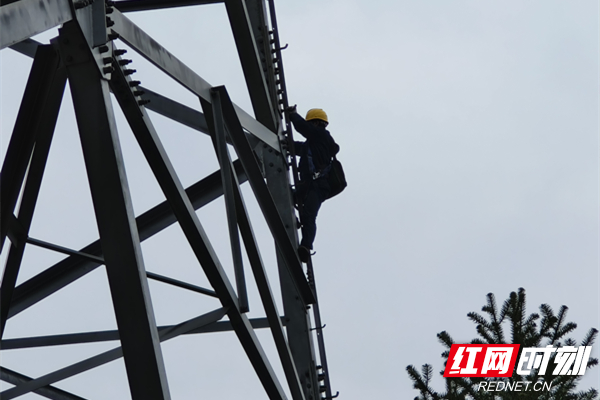

工作人员开展特高压停电检修工作。

红网时刻新闻1月5日讯(通讯员 刘辉军)1月4日,国网湖南超高压输电公司所辖±800千伏宾金线2023年停电检修工作正如火如荼进行。这是该公司2023年首次开展的特高压停电检修,旨在及时消除线路各类隐患和缺陷,为线路今后安全可靠运行奠定坚实基础。

±800千伏宾金线于2014年7月3日投入运行,该公司负责运行维护区段起自宾金线0366号杆塔小号侧悬垂线夹外1米处,止于2193号杆塔小号侧耐张线夹出口1米处,长877.38公里,运行维护段共1829基铁塔,其中直线铁塔1323基,耐张铁塔506基。

此次停电检修工作计划25天完成,工作内容包括清扫绝缘子、紧固引流板、避雷器检查等13项,同步开展贵州黔北机场段迁改、抗冰改造、直流融冰等4项,更换之前红外测温发现缺陷的复合绝缘子29支,常规消缺1258处。由于时间紧、任务重,为确保此次停电检修工作安全、顺利开展,该公司结合以往线路检修经验编写了《±800千伏宾金线2023年度停电检修方案》;提前安排工作负责人进行现场查勘并形成查勘记录,根据查勘情况修订检修方案及施工三措,完成标准化作业票、卡编制;配备齐全检修所需工器具、材料。检修开始前,召开交底会议,对参与检修人员进行安全、技术交底,详细交代现场施工细节及安全、质量注意事项;着重强调检修人员在登塔作业前务必仔细核对杆号牌,严禁误登带电杆塔。天气情况恶劣时勿登塔作业,要在保证人身安全的前提下,保质保量完成各项检修工作。

此次停电检修自1月1日开始,截至目前,累计完成644项常规检修任务,黔北机场迁改铁塔组立完成65%,抗冰改造铁塔组立完成56%。
