国网湖南超高压输电公司:维护防冻融冰在线监测装置 守护电网安全

来源:红网 作者:刘辉军 编辑:贾迪 2022-12-02 16:57:38
时刻新闻
—分享—

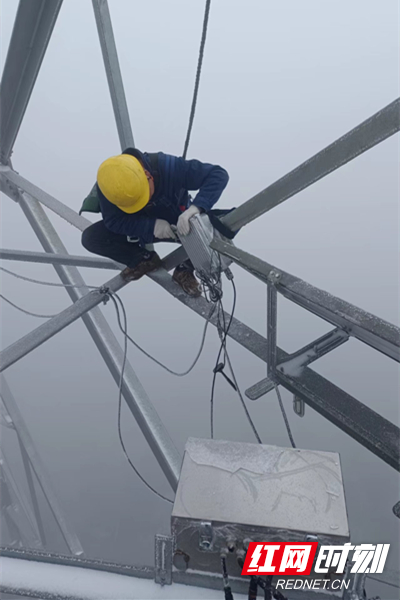

作业人员对所辖线路的防冻融冰在线监测装置进行维护。

红网时刻新闻12月2日讯(通讯员 刘辉军)“±800千伏雅湖线3008号杆塔冰情在线监测装置已调试完毕,调试后无异常,申请下塔。”12月1日,随着塔上作业人员的下塔申请,国网湖南超高压输电公司此次防冻融冰在线监测装置维护工作告一段落。

为做好2022年冬至2023年春迎峰度冬和防冻融冰工作,提高输电线路冰情观测设备健康水平,确保冰情监测设备在防冻融冰期间安全可靠运行,该公司组织作业人员对所辖线路的防冻融冰在线监测装置进行维护。

此次防冻融冰在线监测装置维护工作涉及面广,作业地点分布于1000千伏潇江Ⅱ线、±800千伏宾金线、±800千伏复奉线、±800千伏雅湖线、500千伏岗艾线、500千伏五民线、500千伏船苏Ⅰ线及500千伏紫宗Ⅰ线,横跨湖南、贵州两省,点多面广、工期短、任务重。为保证设备维护工作的安全有序开展,该公司科学安排,周密部署,结合线路特点及疫情防控属地要求,精心制定施工方案及疫情防控方案。

该公司要求,作业班组要认真履行工作票制度、工作监护制度,要对作业人员进行全面的技术交底并严格执行工作日报制,通过日报对工作进行动态管控,统计分析当日工作进度,并根据当日进度对次日工作进行调整、对风险点进行再提醒。同时,要求作业人员提前做好防寒措施,积极应对因寒潮来袭、温度断崖式下降对工作造成的不利影响。

此次防冻融冰在线监测装置维护工作共计17基杆塔,截至目前,该公司已完成14基杆塔维护工作,剩余3基杆位因位于疫情地区暂无法开展维护工作。待疫情好转后,该公司将及时安排剩余杆塔的在线监测装置维护工作,为2022年冬至2023年春迎峰度冬期间主网防冻融冰工作提供坚强保障。

来源:红网

作者:刘辉军

编辑:贾迪

本文为能源频道原创文章,转载请附上原文出处链接和本声明。
