当前位置:

水电八局承建的美纳斯水电站土建工程实现最终移交

来源:红网 作者:王济林 陈双喜 编辑:贾迪 2020-06-05 09:00:57
时刻新闻
—分享—

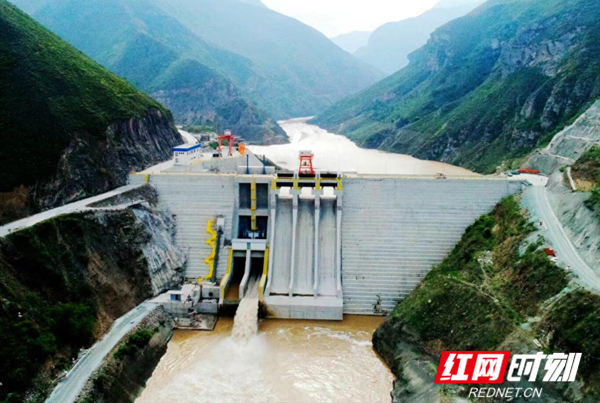

美纳斯水电站。

红网时刻6月4日讯(通讯员 王济林 陈双喜)6月2日,经业主、监理和项目土建移交验收委员会验收,水电八局承建的厄瓜多尔美纳斯水电站土建工程完成最终移交。

美纳斯水电站安装3台水轮发电机组,总装机容量275MW,年最大发电量约1.3亿千瓦时,是厄瓜多尔最重要的水利水电工程之一,承担着优化电力能源结构、推动当地经济发展的重任。项目由厄瓜多尔国电公司招标,中国哈电集团采用EPC总承包方式建设,水电八局承担现场施工。

水电八局在推进美纳斯水电站建设中,采用全断面碾压混凝土施工技术,完成了78米高的美纳斯碾压混凝土重力坝,取出超过13米完整长度的碾压混凝土芯样,成为厄瓜多尔碾压混凝土大坝施工的典范。采用全断面反井扩挖技术完成直径5.5米、深度452米的竖井开挖,创下领先于世界水平的施工案例。特别是在高达300兆帕超硬岩引水隧洞的开挖中,采用全断面的TBM掘进技术,实现了14公里超硬岩隧洞精准贯通的壮举。

2016年12月,美纳斯水电站大坝全线封顶;2017年3月,TBM引水隧洞贯通; 2018年9月,首台机组并网发电;2019年9月,项目临时移交业主;2020年6月,工程完成最终移交。

来源:红网

作者:王济林 陈双喜

编辑:贾迪

本文为能源频道原创文章,转载请附上原文出处链接和本声明。

本文链接:https://ny.rednet.cn/content/2020/06/04/7314921.html

阅读下一篇

返回红网首页 返回能源频道首页
