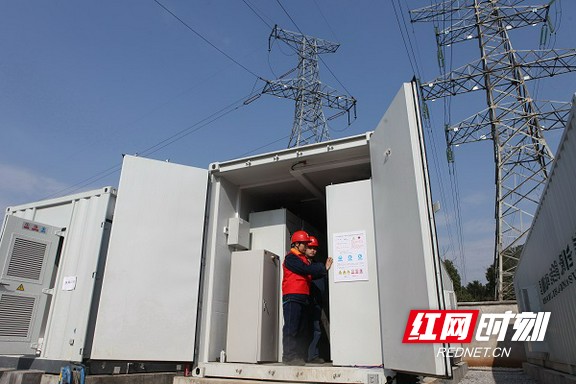

长沙电池储能电站一期示范工程榔梨储能站。
红网时刻2月1日讯(通讯员 余斌熊 尚峰)经过连续一个多月的奋战,近日,由国网湖南电科院承担调试的长沙电池储能电站一期示范工程榔梨储能站成功并网,标志着湖南储能站建设迈入了一个新的里程。该储能电站总功率24000千瓦,总容量48000千瓦时,是目前国内规模最大的电网侧储能系统项目。
长沙储能示范工程是国网湖南电力2018至2019年电网建设重点工程,储能电站投运后将发挥削峰填谷、负荷响应、黑启动等作用。为保证榔梨储能站的高质量投运,国网湖南电科院派出核心技术骨干组建“电博士”党员服务队,制定了一套全过程技术监督方案。全程参与包括储能电池、电池管理系统(BMS)、储能逆变器(PCS)、(EMS)等储能设备的驻厂监造、出厂联调、交接验收、单体调试、分系统调试及系统调试,严格把控设备性能与调试质量。
项目启动期间,各专业紧密配合、多管齐下,克服了雨雪气候及施工环境恶劣等不利条件,发现问题80余项,解决了电池内阻不合格、网络通信延时大、控制策略不合理等重大问题。为加快调试进度及完成并网前的设备调试,“电博士”党员服务队创新性地提出了PCS对拖调试方案,在并网前利用电池剩余电量完成了三大系统间的联调,为整体并网前消除设备系统缺陷,争取了大量时间。
临近春节,长沙电网局部将面临迎峰度冬的供电压力,而储能电站的顺利并网对提升湖南电网安全稳定运行水平,缓解春节局部地区用电高峰压力具有重大意义,确保长沙市民过一个光明温暖、幸福祥和的中国年!
