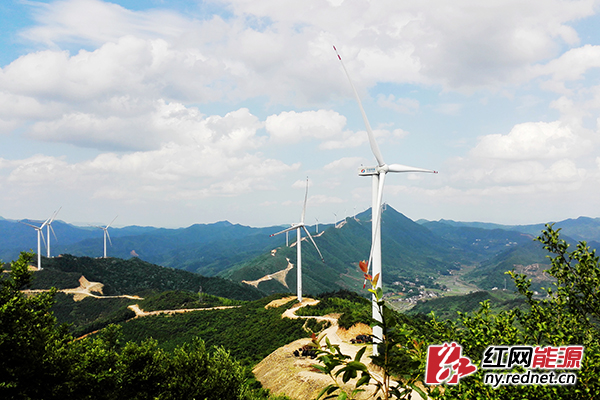

株洲凤凰山风电。杨子江 摄
红网时刻3月7日讯(通讯员 周源海)近日,位于株洲市株洲县龙凤乡的凤凰山风电场二期工程项目竣工资料向水电八局档案馆移交完成。
凤凰山风电场二期项目是水电八局在转型升级战略引领下,首次采取“参股投资(小投资)+施工总承包”的模式建设的风电项目。该项目完美收官,标志着水电八局“小股权投资+施工总承包”模式的首次尝试取得成功。
凤凰山风电场场址区域呈人字形,东西最宽约3.7千米,南北最长约5千米,场区总面积约5.9平方千米,场址海拔高度300~700米之间。该项目总投资3.34亿元,施工内容主要包括新建道路工程、风电机组工程、埋地电缆工程、升压站工程等。该项目共建有19台风机,整体成“人”字型分布。
该项目于2014年正式开工建设,2015年7月28日首台风机机组吊装完成,同年9月12日首批机组并网发电,2016年2月1日全部机组并网发电,2016年5月18日,工程整体完工。
