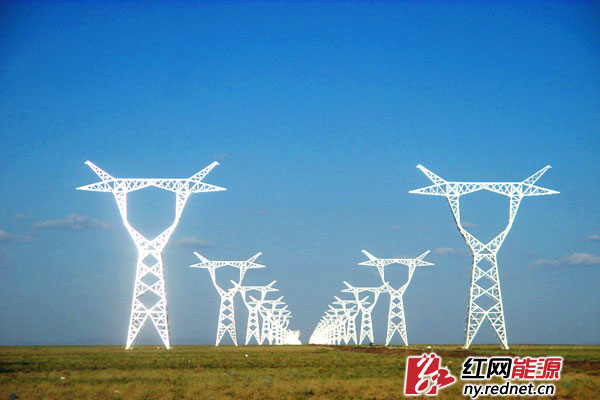

(戈壁滩上的铁塔群。)

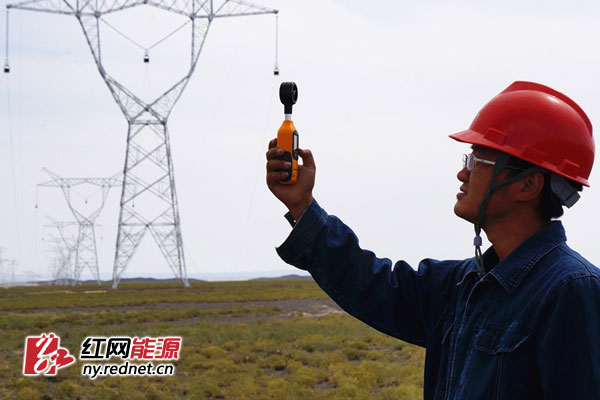

(技术人员使用风速仪进行风速测验。)

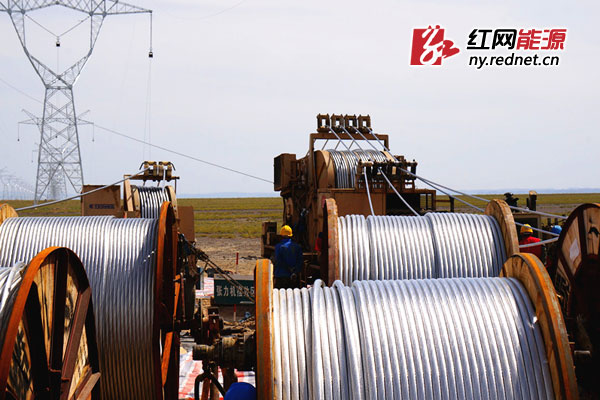

(张力放线施工现场。)
红网长沙9月23日讯(通讯员 石璐 龙韶国)9月中旬以来的新疆木垒地区依旧“高烧”未退。目前,湖南省送变电工程公司承担施工的五彩湾-芨芨湖-三塘湖750千伏线路工程Ⅵ标段正值放线施工高峰期,全体参建人员经受高温、大风和飞沙的“烤验”,确保工程建设有序推进。五彩湾-芨芨湖-三塘湖750千伏线路工程Ⅵ标段位于新疆昌吉回族自治州木垒县与哈密地区巴里坤县境内,线路起自木垒县的克孜勒恰别勒北,止于柴油机库都克,并排A、B回单回路架设,线路长度2×30.492千米,共计自立式铁塔126基。
在工程建设中,湖南送变电公司现场项目部严格执行“安排施工前先关注天气预报,准备施工前先进行风力测试,工机具未检测不用,防护装备未检查不上场”的规定,并根据现场实际,制定了详细的安全措施。为有效减少当地频繁的风沙天气对高空作业的影响,公司现场项目部全程采用张力放线方式,即分别由一台2线张力机、一台4线张力机和一台牵引机同时进行作业,每相线的牵引力达145KN。“高空作业前测一次风速,每间隔一小时再测一次风速,直到作业结束为止。”该项目负责人表示,风速测验是该工程放线施工过程的“必修课”,及时掌握施工现场风速的强弱,既有效判断工程开展高空作业、张力放线的有利时机,又为施工人员进行高空作业设定了“双保险”。
由于该工程位于荒芜的戈壁滩上,项目部离施工现场非常远,且大风沙频繁的气候特点不便于在地面搭设临时驻地。为便于施工和管理,参建人员只能住“地窝子”、喝“咸水”,甚至张嘴就会“吃沙子”。但全体参建人员充分发挥湘电铁军“特别能吃苦,特别能战斗,特别能奉献,特别负责任”的精神,在艰苦异常的条件下,仍然坚持“狠抓安全质量铸精品”,使该标段施工进度在全线11个施工标段中名列前茅,工程工艺质量多次获得业主项目部的好评。
目前,该工程已完成2个区间段的放线施工及附件安装工作,完成全线工作量的85%。
来源:红网
作者:石璐 龙韶国
编辑:马灿
