潇湘晨报6月26日讯 6 月 25 日 19 时 41 分,窑岭 220 千伏变电站 #3 主变冲击合闸完成,核相正确,带负荷检查正常,标志着马王堆、鸭子铺、科大、窑岭四个 220 千伏变电站及万家丽电力隧道配套工程(以下简称 " 四站一线 ")全线投产,长沙电网迎峰度夏迎来关键助力。
" 今年 4 月,工程在即将进入电气安装转序的关键时刻遭遇了长沙严峻的疫情形势。国网湖南建设公司(咨询公司),按照长沙市委市政府和湖南电力有限公司相关要求,一手抓疫情防控,一手抓安全生产。本期建设的主变及附件一到站,我们立即组织厂家、电气、调试等成员对作业的质量关键点和安全风险点进行分析讨论和周密安排。" 项目管理部负责人袁翎介绍道," 科学合理的计划安排,短短四天时间现场保质保量地完成了两台主变散热器、油管、18 个升高座、22 根套管等所有附件的安装工作,攻克了难点,为工程顺利投产奠定了坚实的基础。"
" 在‘四站’投运最后冲刺的 20 天,需完成各站与长沙集控主站之间约 20000 个信号和 8 个路由通道的逐通道、逐点位的核对工作,国网湖南建设公司(咨询公司)组织各参建单位共同努力,发扬湘电铁军和 "630 攻坚 " 精神,与时间赛跑,攻克了最后关键一环,如期完成了所有的投产准备工作。" 国网湖南建设公司(咨询公司)相关负责人文飞介绍。

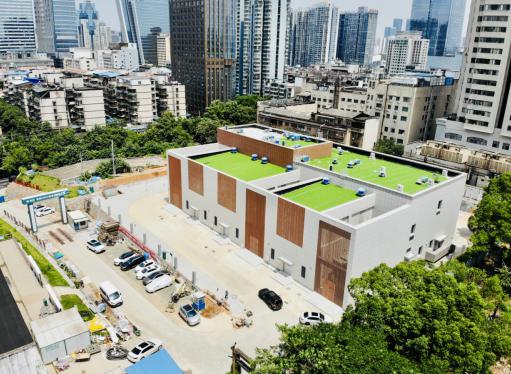

窑岭 220 千伏变电站
据悉," 四站一线 " 工程建设普遍面临站址落地艰难、廊道资源稀缺、建设环境复杂等困难。在地面以下三十米深处建设的 " 一线 " 工程,电缆隧道总长度约 25 公里,电缆折单长度约 250 公里(含窑岭变配套隧道),施工人员以 " 螺蛳壳里做道场 " 的巧劲,将外径 149 毫米,重达 37.2 千克 / 米的电缆以特定的弧度固定在已规划好的位置。值得关注的是,本电缆工程在沙马 II 线单回试点运用超长电缆敷设新工艺,即敷设长度从常规的 500 米增加到 1000 米,从原来的 78 个中间接头减少到 42 个,进一步提高了运行安全水平及施工效率,成为省内前所未有的创举。
" 由于工程工期的紧迫性,现场监理人员和现场工作人员每日在隧道内的工作时长长达 9 小时,遇上试验检验和电缆头制作等需要全程旁站关键点,工作时间还会更长。每日在隧道井口吃饭的时间成为了现场人员难得的自由呼吸香甜空气的奢侈时光。" 项目管理部负责人吴晓忠介绍。为保证有限空间作业现场安全,现场监理人员与作业人员同进同出,作业中必须一丝不苟地巡视,及时发现并监督整改各类质量、安全隐患,时刻监控并确保作业现场的湿度、温度、有害气体含量处在规范允许值内,时刻检查临时用电线路和设备安全使用,保障作业现场和进出通道的照明满足要求以及安全撤离通道的畅通等。
" 四站一线 " 全线投产,四座风格迥异的配电楼,集电力元素与周边融为一体,和合南北,通过万家丽电力输送大动脉泽被美丽长沙。

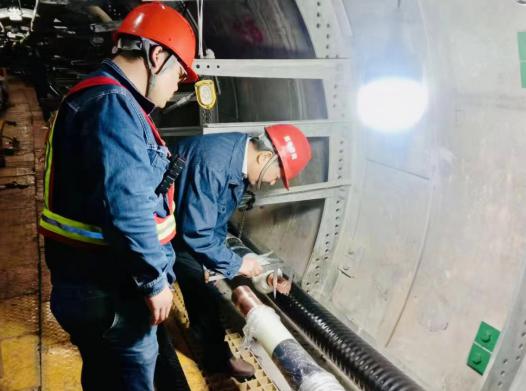

国网湖南建设公司(咨询公司)现场监理汤正球对电缆铜芯进行隐蔽验收
今年是长沙电网供电能力提升计划连续实施第五年,也是电网建设 "630" 攻坚的第五年,二季度已投产福宁站、农大站及 " 四站一线 " 工程,包括下阶段投运的含浦站,这七站占全市 220 千伏变电站总数的 1/5,均为今年迎峰度夏保供电的关键项目。预计七站投运将新增主变容量 288 万千瓦,为长沙电网迎峰度夏注入一针 " 强心剂 ",将进一步提升全市供电能力、优化主网架结构,为湖南社会经济高质量发展提供坚强电力支撑。
